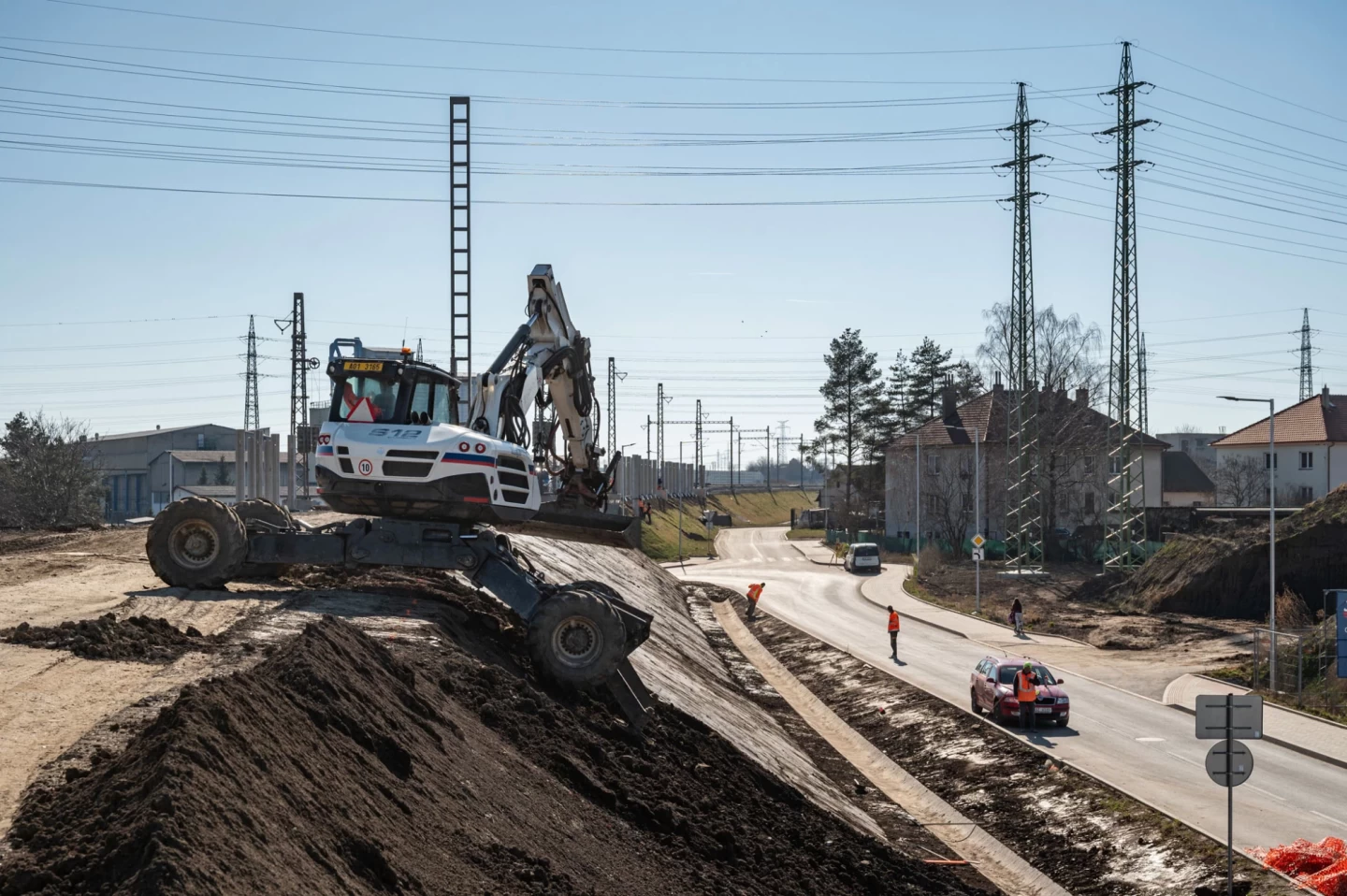

V měsíci březen 2025 pokračoval Sp2h-i. V tomto stavebním postupu proběhly v žst. Mstětice tyto práce: pokládka pražců a kolejnic (koleje č. 2 a 4) ...

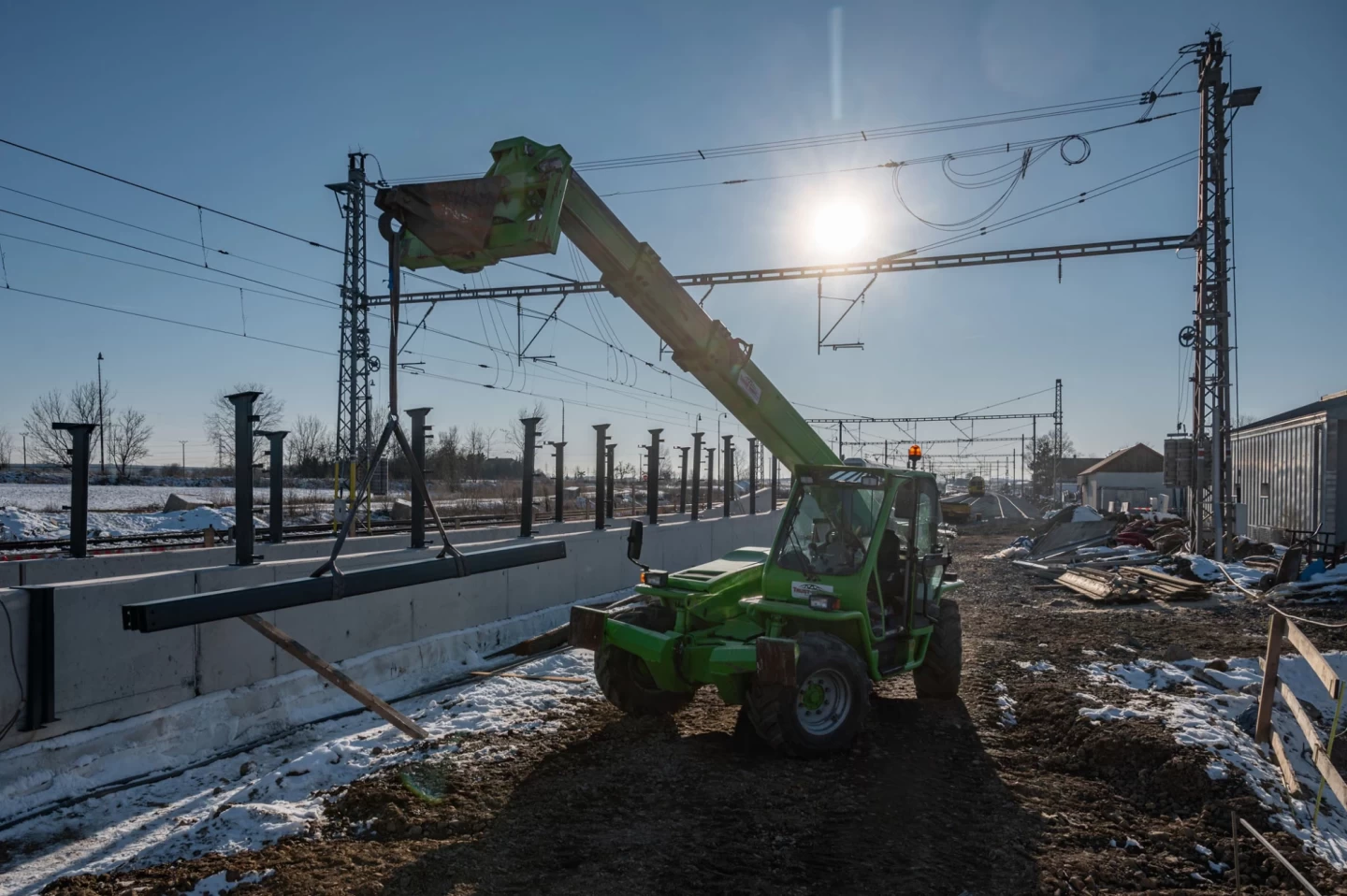

V měsíci únor 2025 pokračoval Sp2h, ve kterém byl posunut termín TBZ na 7.4.2025 z důvodu úpravy PD podchodu v žst. Mstětice. V tomto stavebním post...

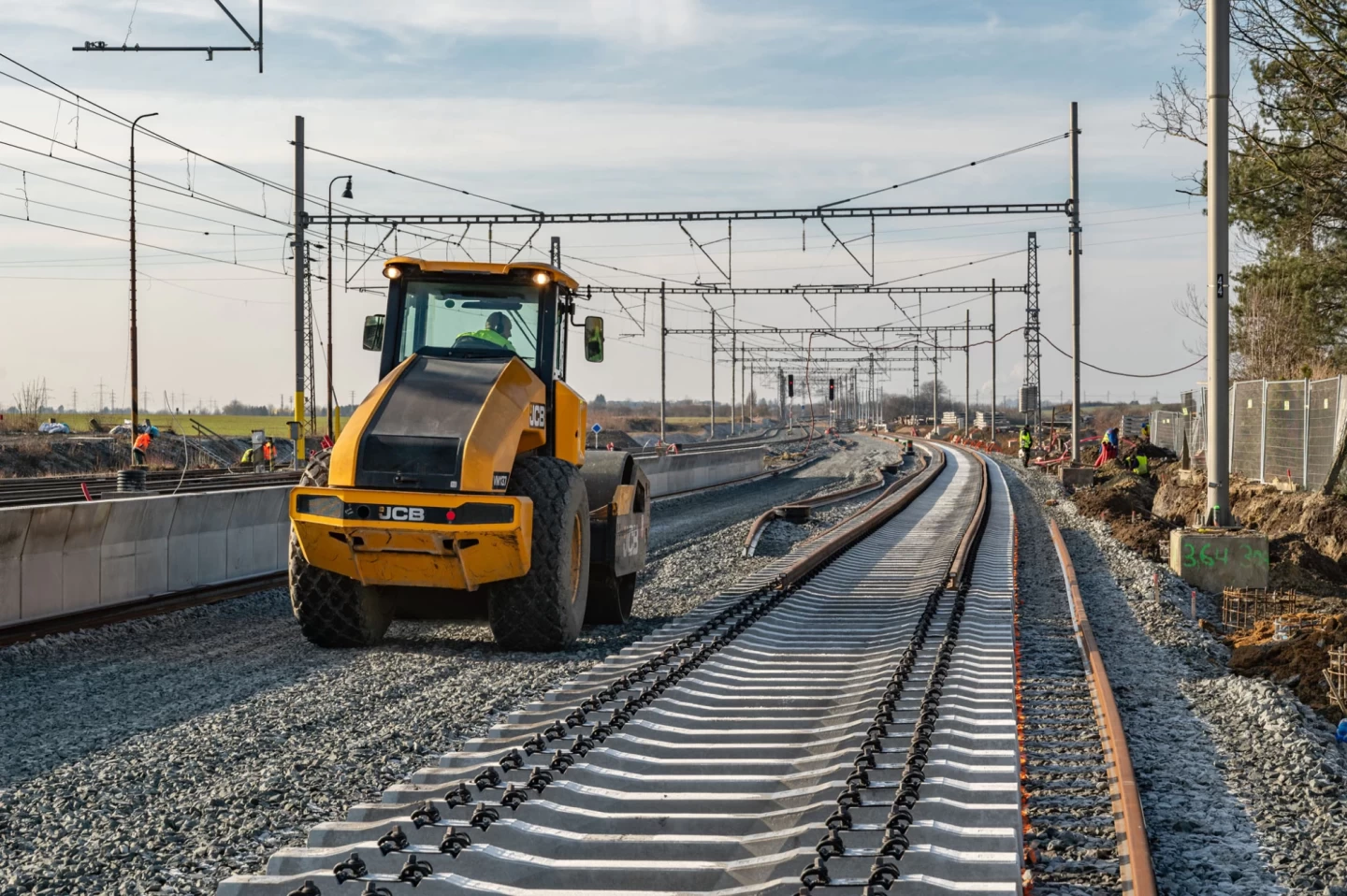

V měsíci leden 2025 pokračoval Sp2h. Pokračovaly práce na železničním spodku v sudé skupině v žst. Mstěticevčetně výstavby podchodu a ostrovního nást...
